Time:2020年 09月 30日 Hits:9186次

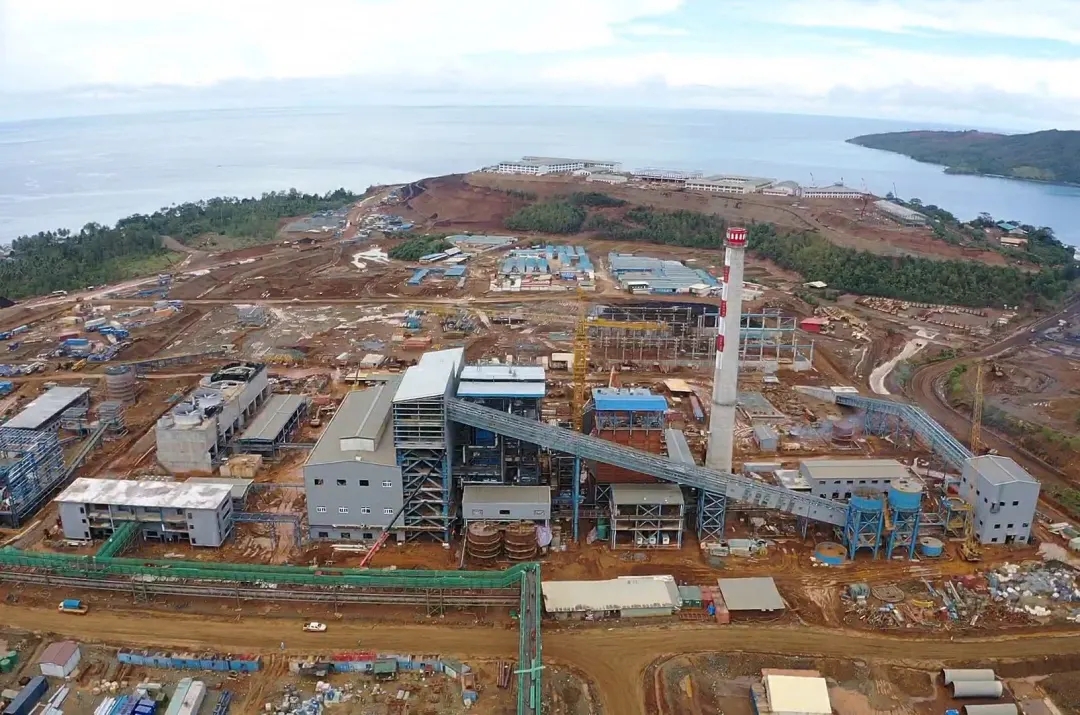

“北京时间9月28日晚上20:00,1号燃煤锅炉烘炉点火成功,开启烘炉阶段,为后续锅炉酸洗,整套启动打下坚实基础!”随着OBI 现场总经理张宝东第一时间从现场发出的这一消息,整个力勤国际群瞬间沸腾。值此双节来临之际,消息振奋人心。
成绩值得庆贺,成功来之不易。
自2020年8月31日厂用电受电以来短短的不到一月时间,就迎来了1号燃煤锅炉烘炉点火成功的工作奇迹,标志着电厂建设一步一个脚印,踏踏实实地步入了一个快车时期,一个决胜时期,一个“大考”时期。仔细研究这一奇迹秘籍,无外乎“严细实”三字要诀。
一、从严要求 卡住工作时间点
时间紧,任务重,需要万众一心,攻坚克难。为了“卡住”烘炉工作时间点,发电部门对部门内部的全部人员进行了多次动员,并及时协调电仪部门精兵强将,优化班组,精心布控,连续作战,充分发扬了“力致卓越 勤无止境”的大无畏战斗精神,从严要求各方力量,提前安排当日工作任务,紧扣烘炉工作时间点,全力以赴克服一切困难,在汽机、电气、热控、锅炉以及外围5个专业进行了全方位立体布置,认真落实晨报午报工作内容,基本做到了“事事有安排,天天清任务”。各方及时对比制定的详细工作进度表,实时了解工程进度进展情况,分析短板不足,研究解决方案,扎实推进了工作进展,体现了应有的责任担当。
二、做细落实 咬住工作层次面

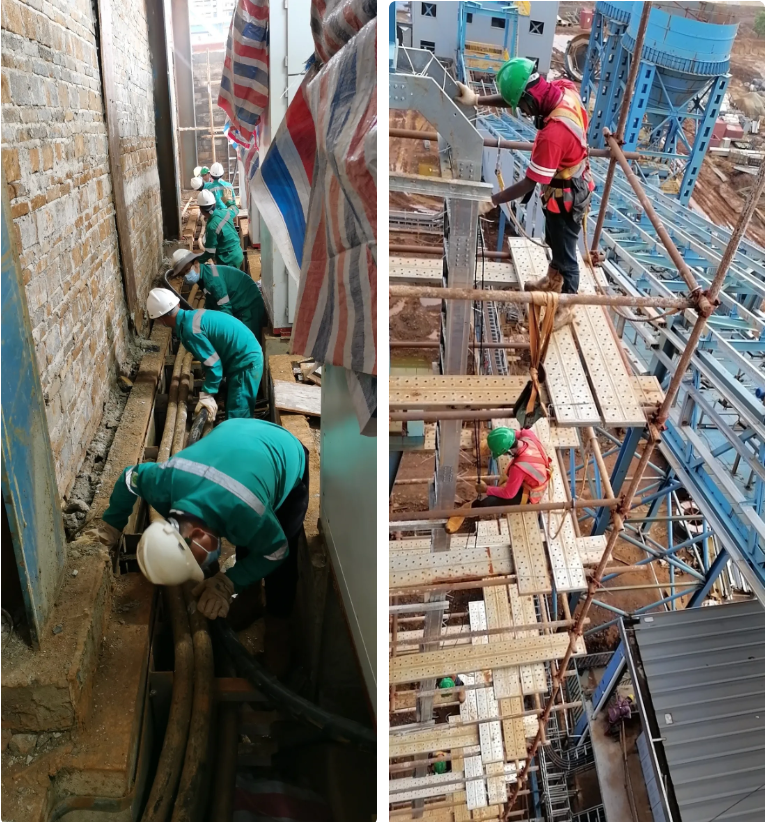

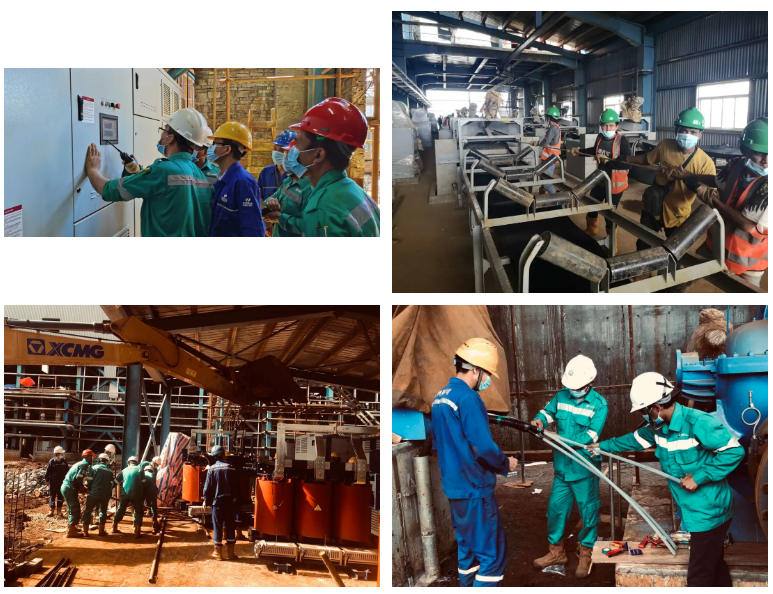

一个烘炉工作节点,发电部门细致入微地分解成为47个工作“细节”,把这个工作节点化解为了层层叠叠的工作面。在生产现场,各个班组都有自己的“责任田”,有的负责汽机设备标牌的悬挂,有的在进行机力塔内卫生清理,有的负责锅炉内部的浇筑砌墙,有的进行电气设备的保护调试,有的忙碌在电缆敷设沟道桥架,有的负责现场安保后勤工作,有的负责空调安装,有的认真对照标准,细致查看标准,将隐患及时查找出来,确保现场安全生产……。相关班组铁牙铜齿咬住层次面,管理层不间断进行各个工作面的检查核查验收,做细做好落实工作,积极推进了项目进度,确保了项目节点顺利实施。
三、抓实重点 捏住工作中心线
明确中心,抓实重点,加大力度、提高效率,牢牢地捏住烘炉工作中心线。烘炉工作虽然只是一个节点,但是与后面的酸洗、吹管节点紧密结合在一起,不能单独隔离出来,因此要完成烘炉工作必然要考虑其他工作面。为了保证按期实现烘炉节点任务,发电部门兵分四路,以主要三路人马围绕烘炉这一重点中心线开展工作,分任务,定目标,限时间,啃骨头。以敷设电缆为例,截止9月22日,发电部门已投入1568个工作日。为了扫清决定烘炉节点能否如期实现的最大障碍,及时完成炉内部浇筑工作面,发电部门自觉组织投入人力513个工作日,有效地保证了各个节点的如期实现。
凝神聚力,勇攀高峰。接下来发电部门各层将继续与时间赛跑、与进度并行、与责任为伴,不断攀登酸洗、吹管、联调、发电的座座高山。
三标,于无声处静默开花
