热烈祝贺火法电厂——全球最大气膜封闭煤棚工程一次起膜成功

发布日期:2022年 06月 14日 访问次数:6057次

3、2、1、启动!

OBI电厂生产部副部长贾万方按下了气膜干煤棚起膜风机启动按钮,在大家的共同见证下,干煤棚起膜缓缓起膜,一次成功,标志着OBI岛火法发电项目正式进入投产季。

“OBI电厂气膜封闭煤棚工程是全球最大单体气膜结构,是我公司在海外的首个项目,也是凝聚了太多的技术创新和心血付出的项目,干煤棚起膜一次成功,对我们公司也是莫大的鼓舞。”北京约顿气膜建筑技术股份有限公司海外项目负责人如是说。

技术创新,全球第一立奇功。

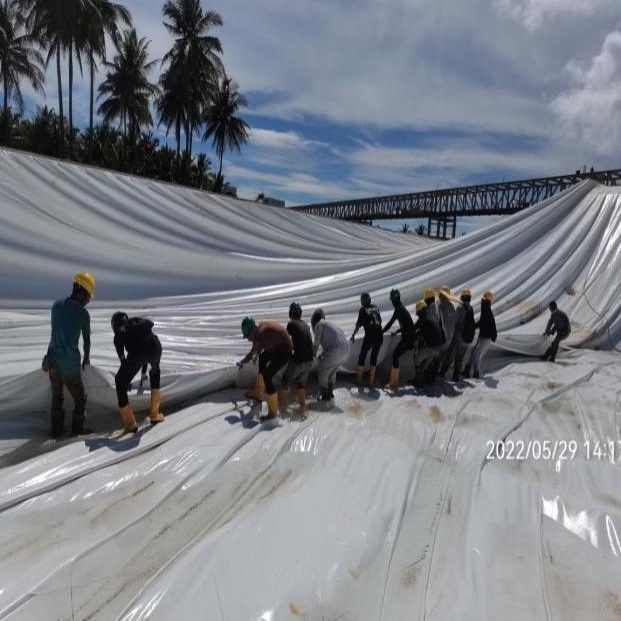

3月初气膜开始铺膜,最令人担心的降雨季却不期而至,但也激发了大家奋勇向前的勇气。为了最大限度减少降雨对气膜施工的影响,现场人员与气膜施工单位共同想办法调整方案和工序,努力攻克技术难题,把设计的一次性铺3-4包膜再连膜的施工方案调整为铺一包膜连一包膜,当天铺完连完,解决了膜上积水膜材难以拖动的问题,开创了公司项目建设的先河。

其次对现场工艺不断调整和创新,开创性的采用了机械铺膜为主,人工辅助配合的铺膜方式,大家还协调了水泵、水带等多具降排水设备,修筑临时排水管道等设施,多措并举化解雨水浸泡难题,有力地保证了施工工期的顺利实现。

梦想支撑,孜孜不倦铸精品。

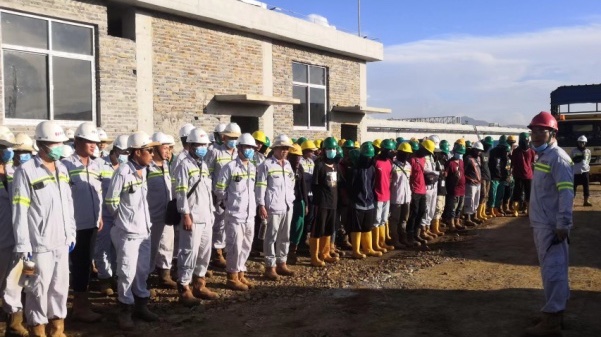

面对着工期紧、任务重,园区管理层给予了最大的支持和帮助。OBI园区管理公司总经理张宝东多次莅临现场指导工作,并就车辆调配、物资等给予了最大的支持。园区副总经理、OBI电厂总负责人王标多次组织协调会,带领团队梳理工序,攻克技术难题,奔走在项目工地上。贾万方副部长尽全力协调岛上有限的人力物力资源,确保项目按期推进。专工杜培德,技术员温占鲁整天与施工方工作在一起,哪里缺人手了,他们就主动顶上去。他们用执着与坚守,诠释着电厂人的责任与担当;他们日复一日忘我的奋战,才换来了OBI岛日新月异的变化,他们用自己的智慧和坚持向公司交上了一份份圆满的答卷。

统筹协调,攻城拔寨抢工期。

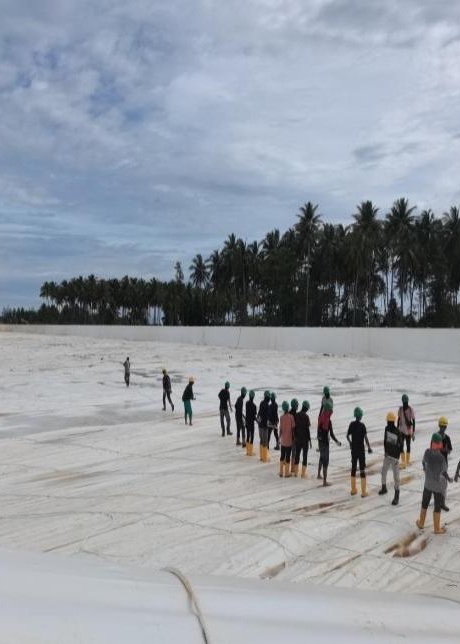

工程施工过程中,王标总在索膜过程中,他要求提前筹划并落实同步进行斗轮机的前期安装工作。现场工作人员在研究了索膜施工方法、斗轮机安装顺序、场地情况、防护情况、吊车路线及站位等综合因素后,决定斗轮机设备先行进场,并提前开始前臂架、门座架、尾车等结构部位的安装工作。起膜前,斗轮机整体安装完成20%,意味着为斗轮机安装节约了20%的工期。

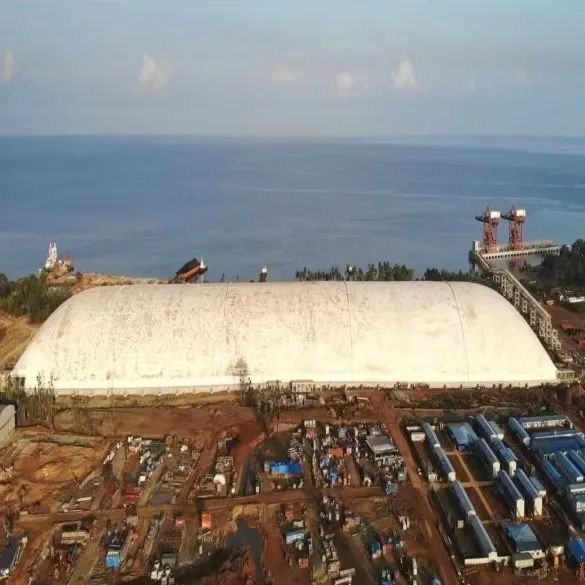

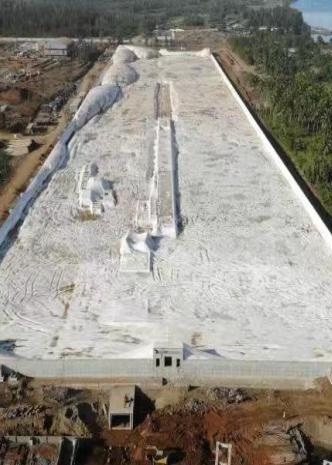

挡墙结构5月25日完工,6月1日正式送电,6月2日起膜,随着各个节点任务的顺利完成,干煤棚建设工作任务也圆满完成。

远远望去,一道美丽的风景线正浮现在人们的面前。如诗画般的厂房座座拔起,凝聚着的却是建设者们太多的心血和汗水,大家用夜以继日、通宵达旦,的坚守,才换来了今天一份份亮丽的成绩单。
