Home / Media / 电厂纪实 - “抢”出来的精彩

电厂纪实 - “抢”出来的精彩

Time:2021年 12月 21日 Hits:6061次

“抢”出来的精彩

5个小时能做什么?这是2021年9月28日真真实实摆在湿法发电厂面前的一份试卷。

“……,701配电总站需要全面停电检修,发电厂可以停运5小时,时间是28日8:00到13:00,……”。2021年9月26日下午,石文堂总的一个电话,在原本因为运行机组与扩建机组的一些重要生产系统无法进行对接而一筹莫展的发电厂管理层心里掀起了“惊天巨浪”,机会难得,时不再来。

“一定要抓住这个机会!”王标总咬着牙下达了命令。

5个小时,时间太短暂啦!短暂到中间夹着一顿午饭,还有随时不期而至的大雨。

5个小时,时间太珍贵啦!可谓是错过了这个村,再也不可能有这个店啦。

5个小时,……。怎样才能做好这份限时考题?!

“拿来吧你!此时不抢更待何时!”

“抢”,成了此次抢修工作的鸣枪令。

来不及多考虑,发电厂立即组织了班长级及以上人员的临时会议。机组检修就从这一刻检修动员临时会议遽然开始。统计检修系统,这个平时都装在各位工程师的心头上,这是自然是水到渠成,在5小时的停机片刻共计需要完成19项大小施工项。划分施工负责人,大家一合计,张三李四王麻子一下子就划分的清清楚楚;材料准备需要一件一件落实;安全施工脚手架必须提前架设好;检修点需要准确定位划线;运行人员需要详细策划好停电时间点;安全措施如何高效执行同样进行了翔实安排。

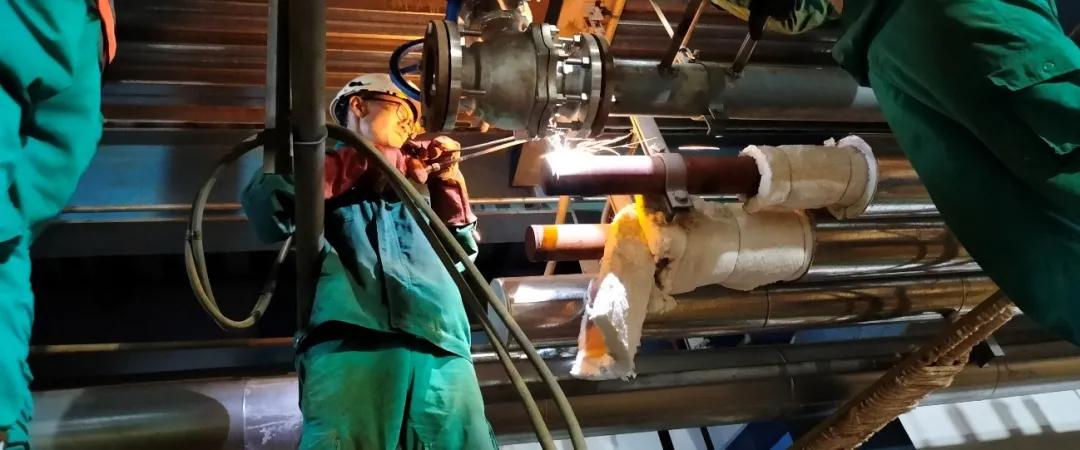

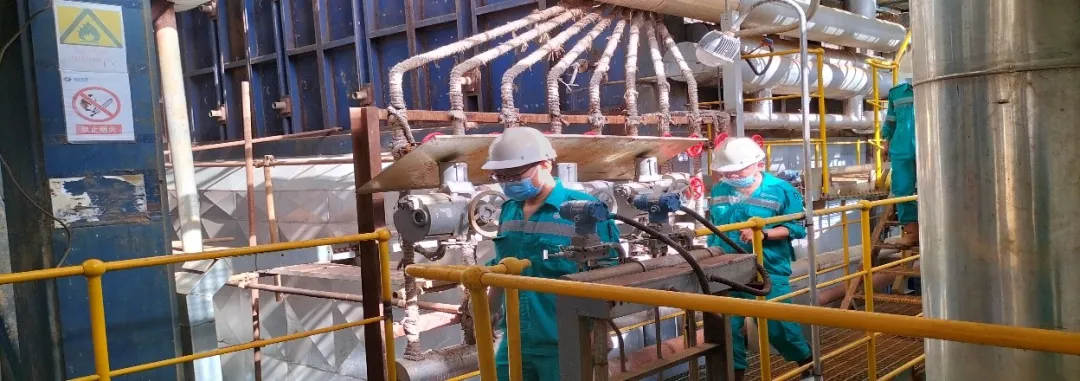

高温高压主蒸汽管道的对接是头等大事。如何在短时间内高效高质完成检修工作,及时保质保量进行公司外供蒸汽的安全供给,是摆在湿法发电厂各层面前的一道难题。需要多少高压焊工、需要何时进行热处理、施工需要万无一失,一次成功、施工方案需要翔实到阀门如何安全转运到14米高层,焊机、氩气需要如何定位定量……,这些完全在紧锣密鼓中层层递进,步步设计。

以下且看“抢”修作业中的精彩时刻,精彩瞬间

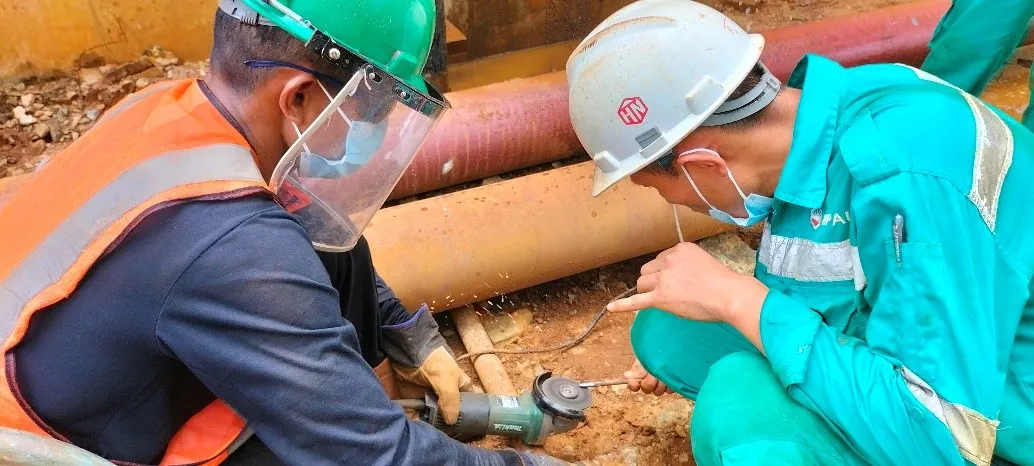

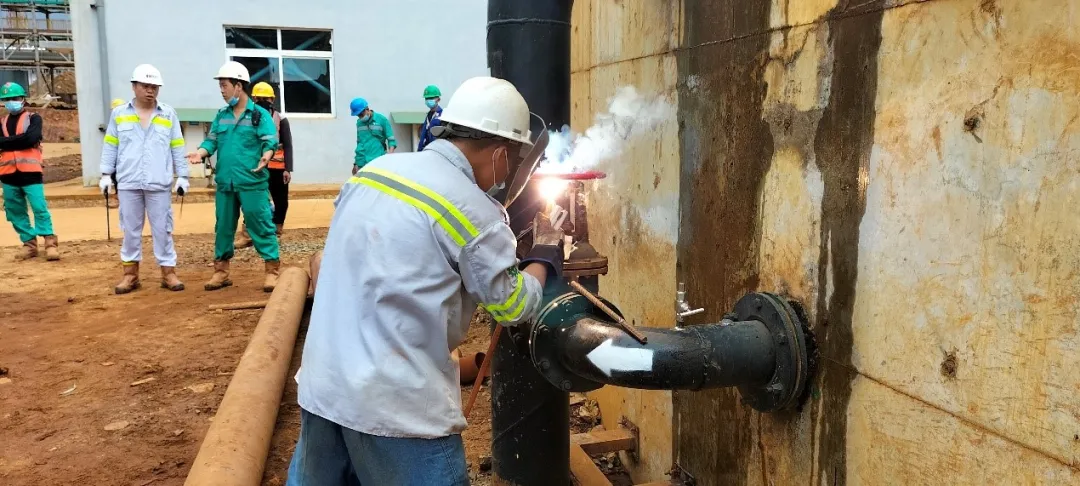

常言道:三个臭皮匠,顶个诸葛亮。初出茅庐的三名印尼员工,第一次挂帅出征——他们的任务是独立进行阀门焊接,完成工业水系统至化学加药系统对接工作。定位、切割、焊接、调试,他们一次成功。虽然只是一个小小阀门的安装,我们期待下一次更精彩!

匆忙的运行人员。早晨8:00发电机组停机,留给运行人员停运停电、隔离系统,放水排空、泄压降温的时间仅仅只有一个小时不到。图为运行人员跑步执行安全措施。

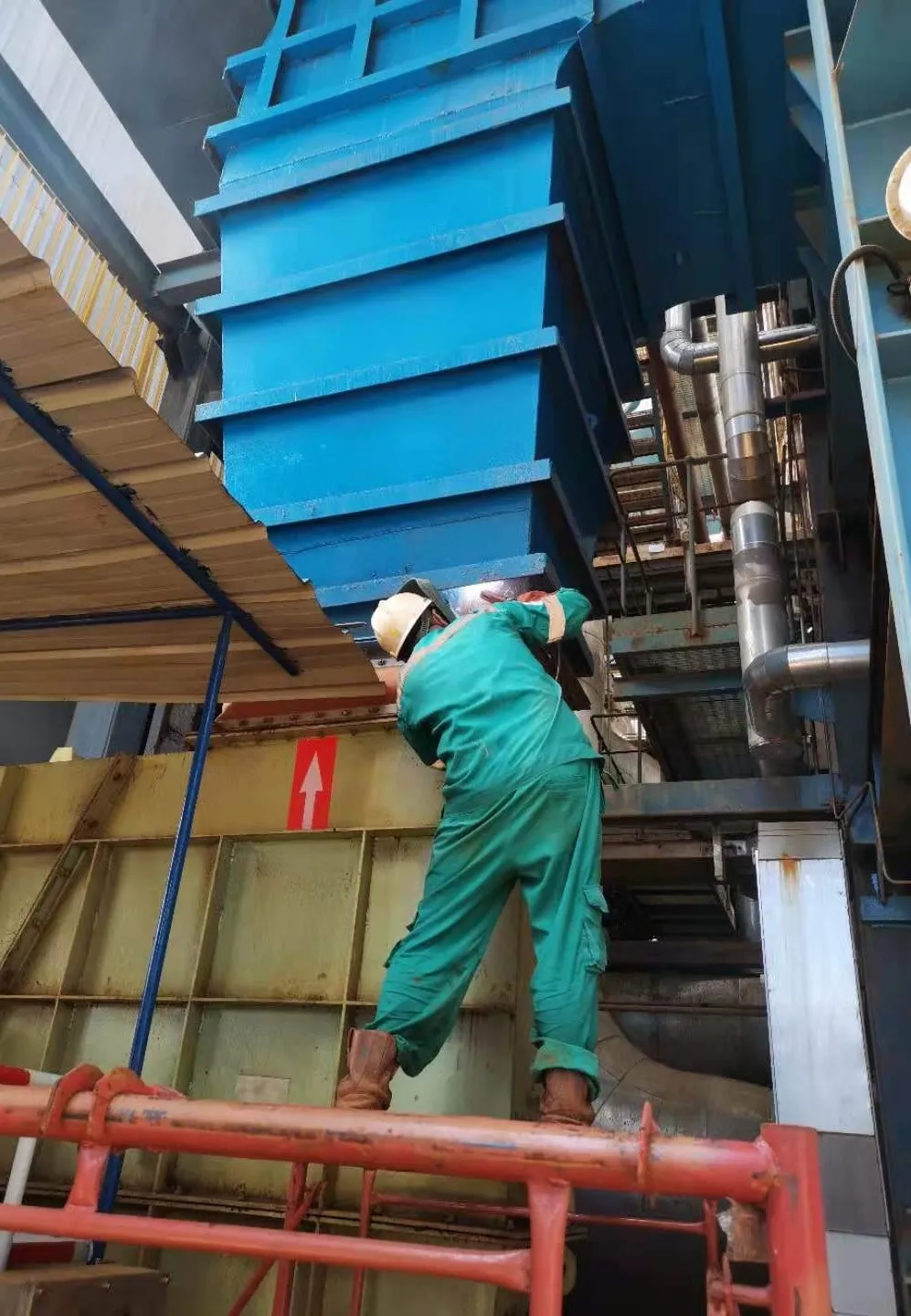

空压机系统对接工作比较复杂,有仪用空气管道对接、杂用空气管道对接,还有空压机冷却水系统对接。左图为施工人员在狭仄的空间下蹲地进行焊接。

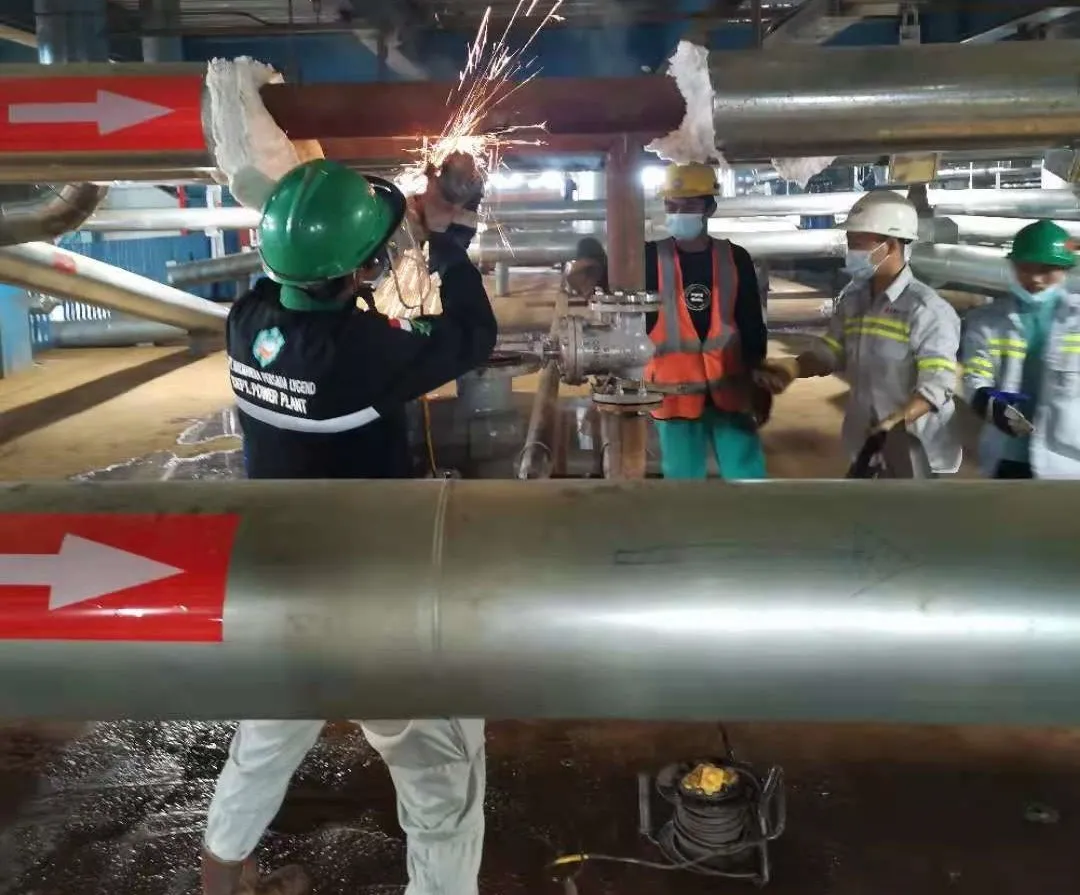

高温高压主蒸汽管道的高压焊工来自于江西电建,感谢他们在万分紧张的建设施工工作中通宵达旦完成施工工作。

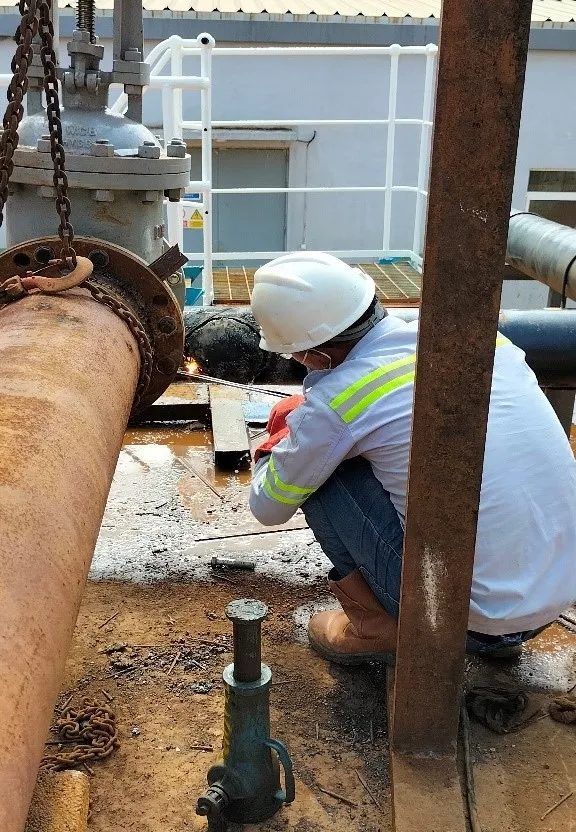

机组刚刚停运,凝结水加热管道还是温度偏高。施工负责人王伟信心百倍,精心组织班员抢先动工。

既要抢修速度,更要安全检修。如何进行工业水系统改造升级,如何根据现有系统状况迅速开展抢修工作。上图为运行、检修人员详细核查隔离隔离情况,为安全检修保驾护航。

无论是风道漏风补焊,还是热控班组印尼员工精心调试阀门,质和速并存,安和全同在。

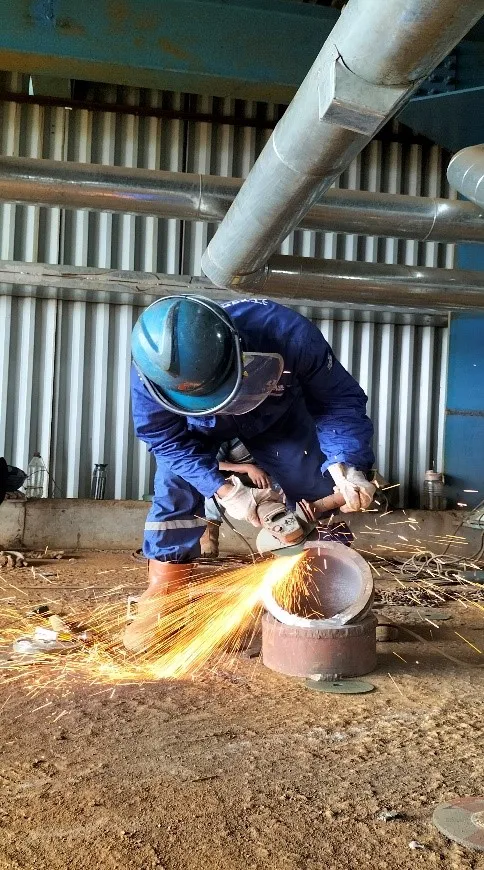

运行、检修人员放弃吃饭时间,力争在规定时间完成规定“动作”。图为锅炉检修班成员王伟在抢修损坏的工业水阀门。

西游记中有晒经片段,表达的师徒一行是对经书的无比虔诚之意;晾晒在循环水房里面的工作票,是浑身湿透的汽机检修刘效东,对检修工作的庄重严肃之心。

徒弟打磨销钉,师傅精心示范。检修场既是你争我抢的战场阵地,又是你帮我带的传承场所。上图为锅炉班检修人员孙世义在耐心教授洋徒弟制作工具。

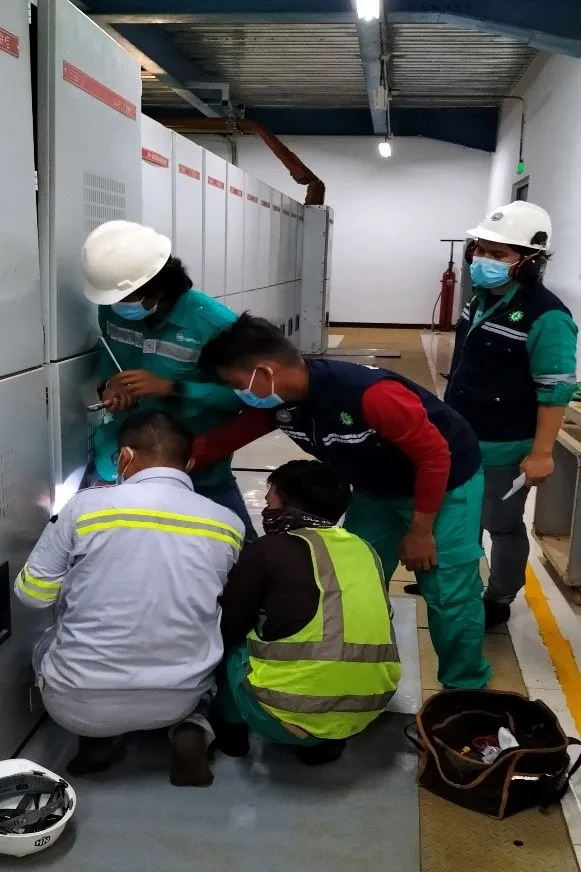

机组停运甫定,电气班组人员紧紧围绕在班长丁勇周围,详细核查开关状况。

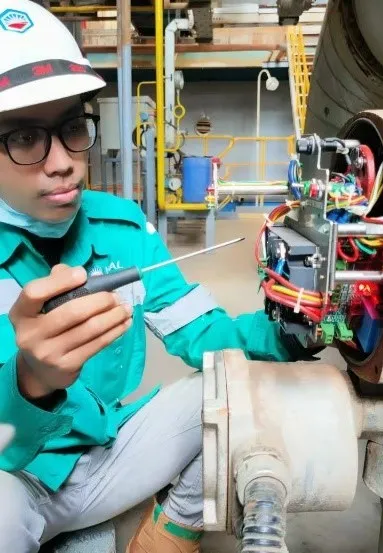

汽轮机热控端子排处有渗油现象。仪控人员孙长兴匠心巧手,手到“病”除。

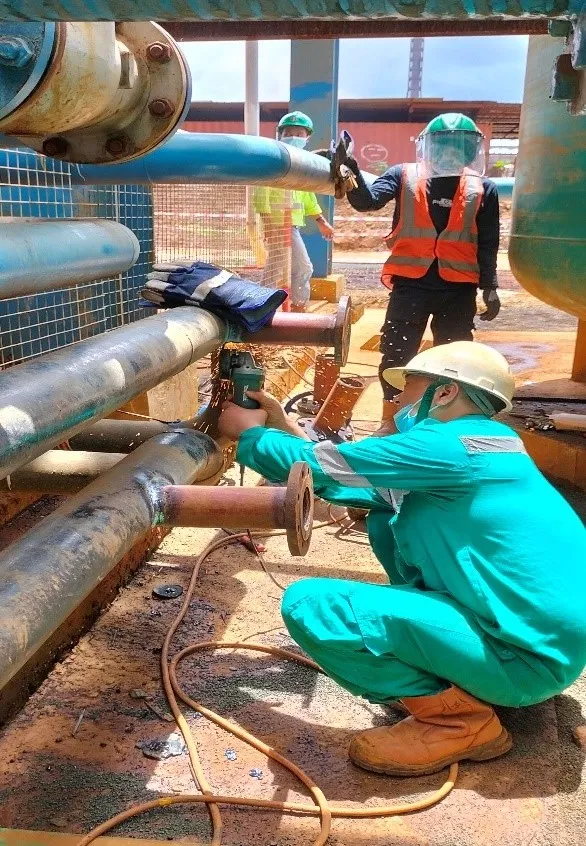

空压机空气系统对接,脚手架提前一天搭设,阀门提前一天放置。做到了万事俱备只等停机,有力地摁下了抢修试卷的“抢答”按钮。

工业水系统节能改造项目,DN200的管道对接口,整齐的焊条,堆放在施工现场。

电焊、气焊轮番上阵。汽机检修班长徐玻面对多任务工作,不怕活多,不畏活累,即使没活干也要安排自己找活干,是出了名的拼命三郎。

蹲下的活不好干,尤其是太阳下几个小时的连续下蹲作业。锅炉检修班组施工人员一声不吭,硬是拿下了空压机冷却水对接这块“阵地”。

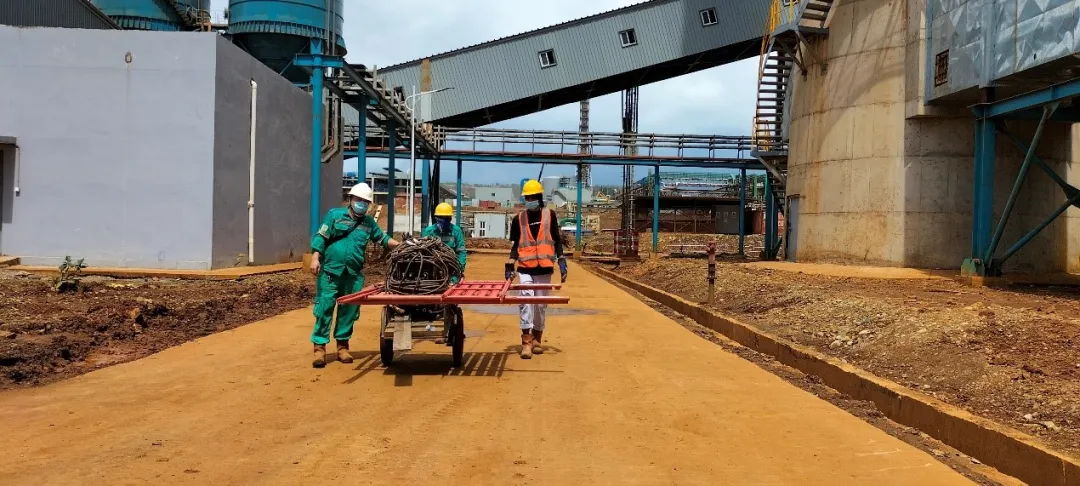

18项工作全部结束,锅炉检修班王敏带领自己的小分队,迈着轻松的步伐胜利归来。

弧光点点,汗水滴滴。我们的队伍总是充满了责任和担当,体现了朴素的坚毅和果敢。

道阻且长,行则将至。任务虽然重了点,工作中也难免有点瑕疵,但是只要方向对了,再慢的步伐也有可期的未来。
