三标,于无声处静默开花

发布日期:2020年 10月 27日 访问次数:7653次

作者: 赵光明



     倥偬的10月,奥比岛天净云低,夕阳绝美。在这涓埃之微的红土地上,火伞高张,力勤OBI岛镍钴湿法项目正在全力以赴赶建。

      疫情期间,现场缺少关键人员提供技术指导,国内外人员沟通联系困难,加之天气晴好局面不在,路况条件差,现场施工进度滞缓,可谓困难重重。值此窘困时分,三标在岗人员涌现出来的却只有淡定机智,从容不迫。在严格防控疫情、落实岗位主体责任的基础上,车间上下人员始终朝着一期投产的目标大迈进。

      三标施工初期,场地条件不具备、工程难点多、工期紧,甲乙双方不急不躁,稳中求进,技术上时有探讨,对争议性强、施工不明确、有难点的工程积极交流、讨论,对比分析双方观点,制定了更好的方案措施,使现场施工繁忙有序。抢抓工程进度、全力以赴保证责任项目落质完成是当前三标唯有不变的初衷。许多时分,也都是三标项目的重要节点。

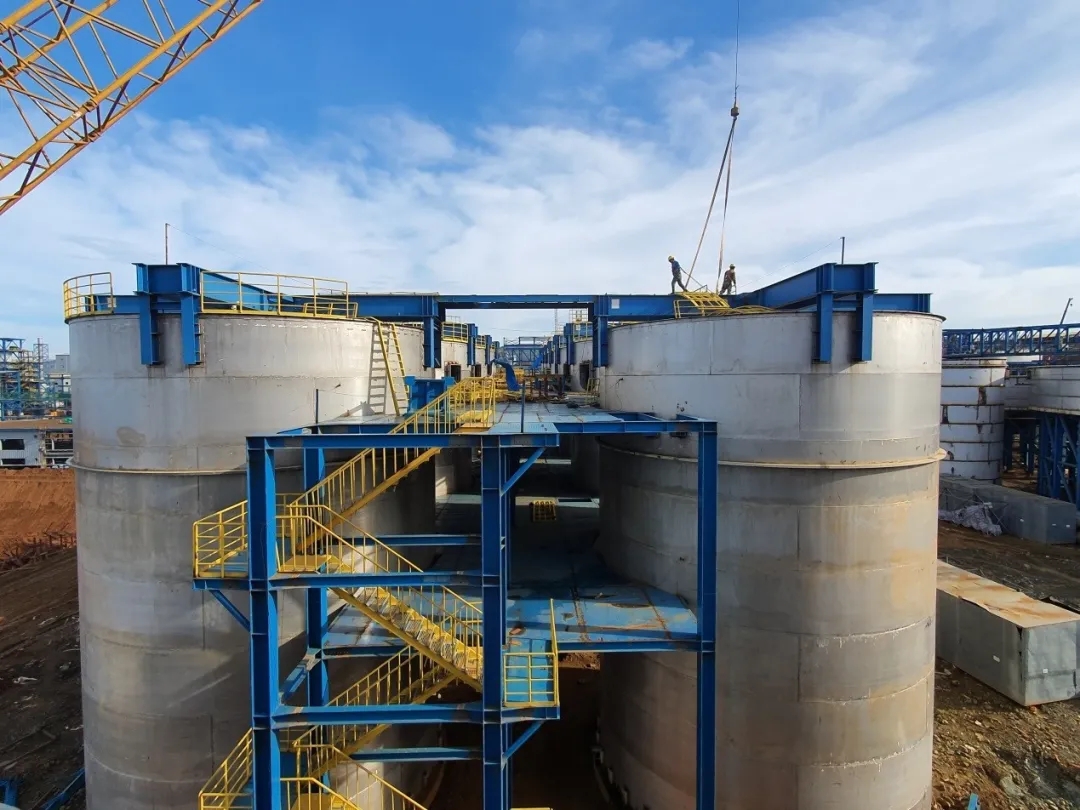

      208高程低,积水沟满壕平,东侧护坡遭雨水冲刷许久。场地数次平整、桥架拼装铆固、支撑立柱验收合格、吊装方案也提早报审后,一切工作准备就绪。7月1日,HPAL公司现场总经理张宝东、副总经理汪锡顺、技术总工曹永建,赛迪总监陈再,宝冶项目经理何恒光、技术总工池志伟莅临现场,坐镇指挥,桥架吊装工作顺利开展。百吨吊车齐齐站位东西横吊,起重工人双双上阵南北牵引。在所有旁站人员共同瞩目下,起重机械带领桥架徐徐离开地面,将其垂直送往二段1#浓密机机顶,最终顺利完成了厂区第一台浓密机桥架的吊装工作。

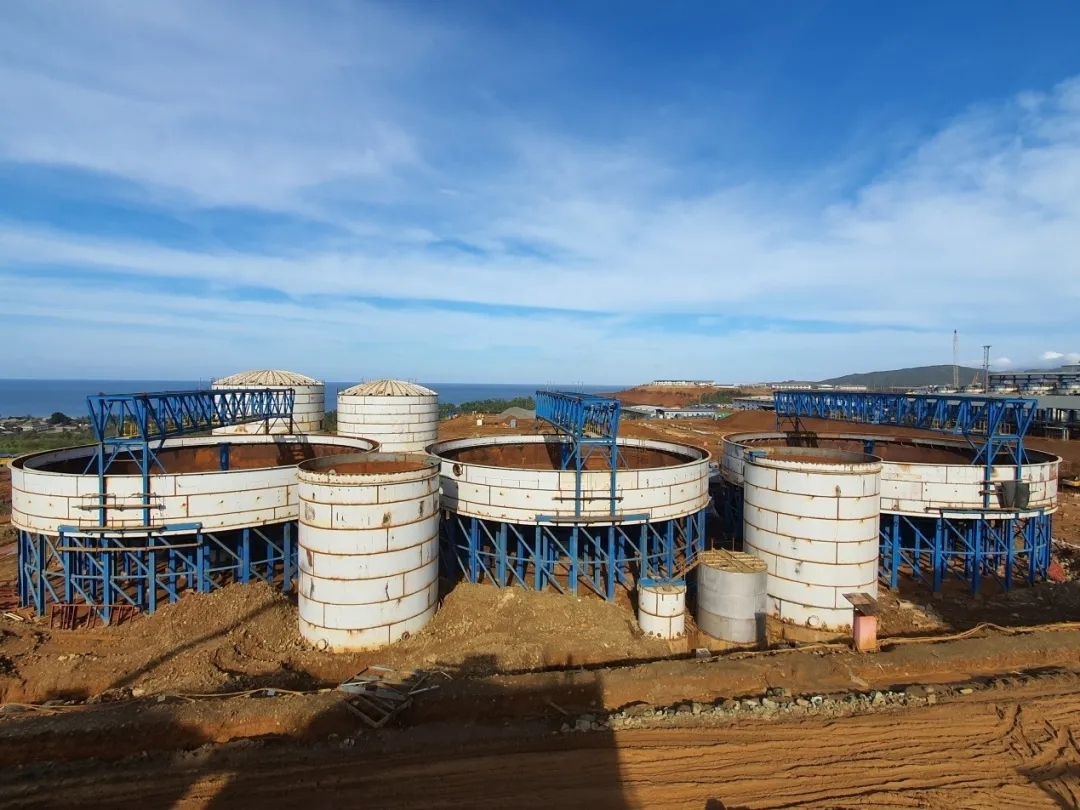

208沉镍钴浓密机

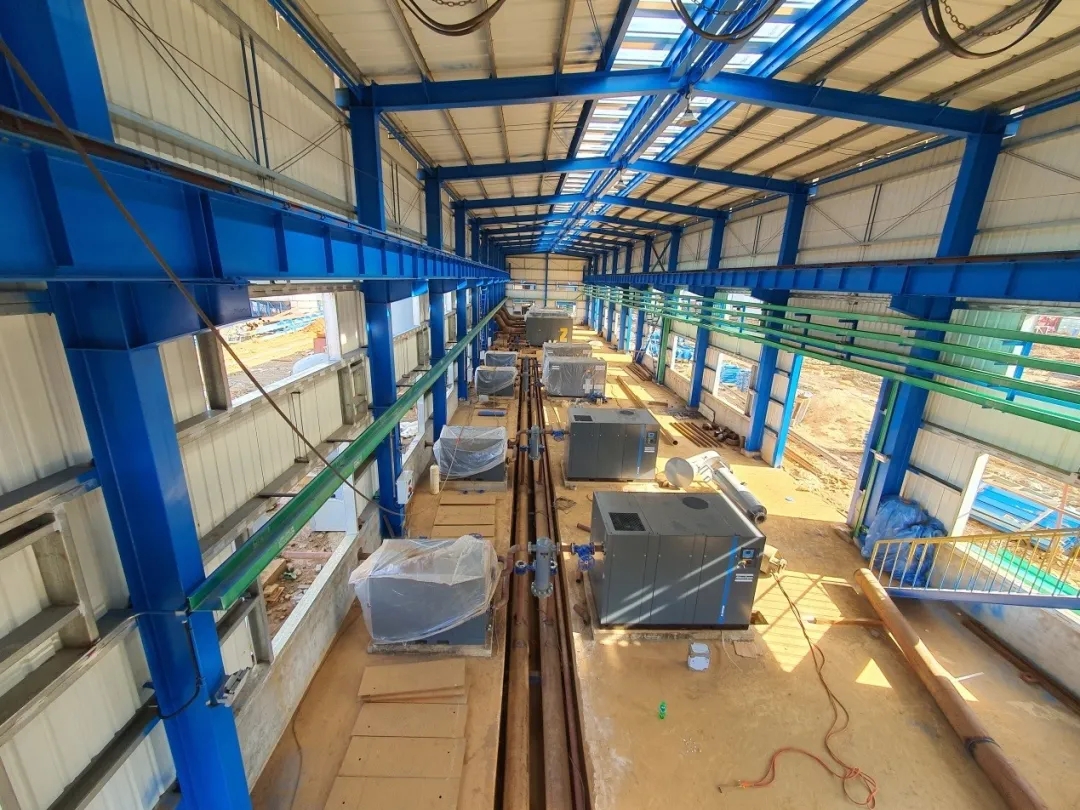

      高压釜试车近在眼前,902和605辅助设备也将紧紧跟随脚步同期运行。施工前,三标上下联系厂家及相关部门,取得设备安装、操作、维护资料,并落实了材料抵岛计划,未到场的的材料也及时与仓储部沟通找补替换材,其中行车滑线抵岛滞后,在电仪部门的帮助下,早早完成材料更换工作,按时给移动设备供电。施工从头彻尾,都有专人看管、学习、记录,无油空压机配管时遗漏蝶阀,车间班长王春东立即联系设备部落实并督促整改。此刻的902、605大小厂房林立,水管、气管、电缆管安装工作也进行得如火如荼。

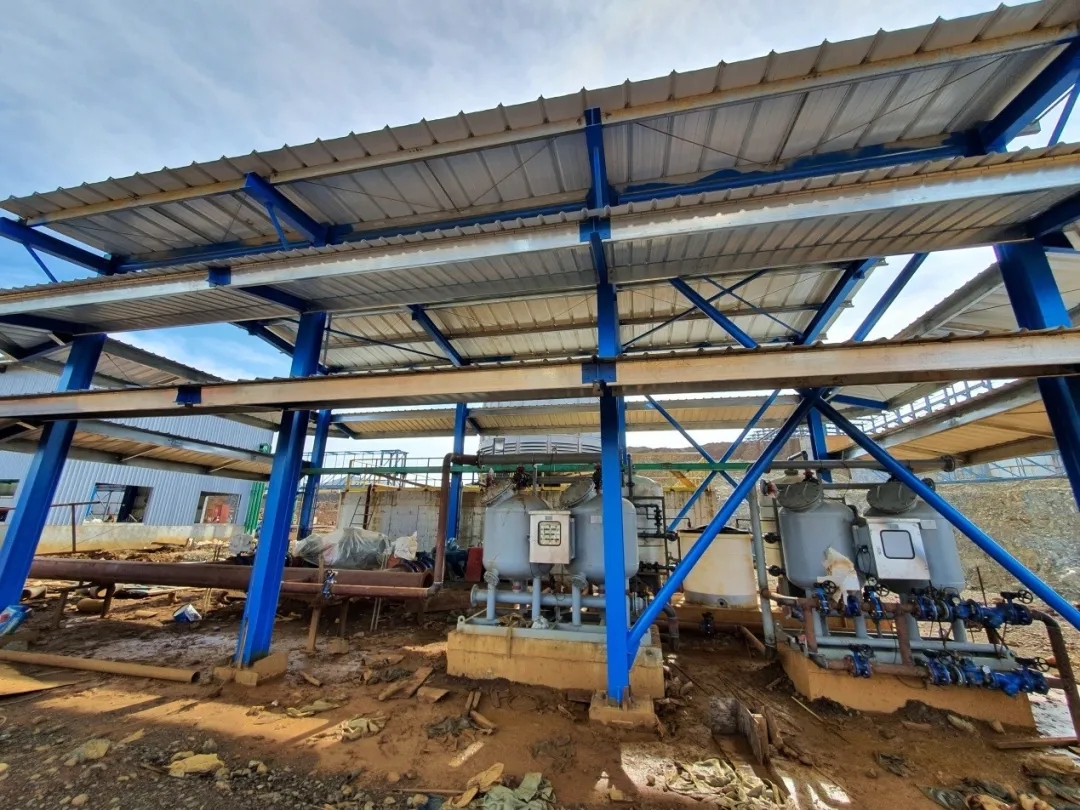

902空压机房


605空压机循环水



      此时的三标工段,映入眼帘的那些靓丽风景线取代了绿荫的树木。骄阳似火的环境中,挖机长臂挥舞、工程车辆来回穿梭、压路机轰轰作响,工业文明酝酿而生;排水沟渠反复开挖疏通,临危护坡也再三修整,平地机全轮驱动,只待雨晴风暖;工人以铜筋铁骨为笔,汗水为墨,重锤敲打下,书写着五步一基础,十步一结构;百吨吊车徐徐开来,大小槽罐、浓密机钢结构吊装高效神速,电光火石绽放之后,厂房结构在严丝合缝中站稳脚跟,管道也如龙蛇蜿蜒般科学分布。

      同即将等待设备调试、运转的902、605一样,三标其他子项在保证工程质量、控制工期,实施安全监管的条件下,也正大力抢抓工程量。205设备补焊,平台钢构安装;206槽罐壁板提升,浓密机桥架准备再次起吊,电气人员开始进场施工;207电机组、搅拌轴安装结束,槽罐继续喷砂除锈;208驱动全部吊装完成,土建正在补充小基础;211搅拌找正工作结束,钢架基础正在施工;212火星四射,NaOH溶液储槽壁板全部组对完成,即将落罐;213厂房施工收尾,泵机即将落地就位;216设备、管材全部到场,等待配管;218基础预埋件焊接完成,马上转型设备安装;011、013做为后起之秀,也将土建大捷。

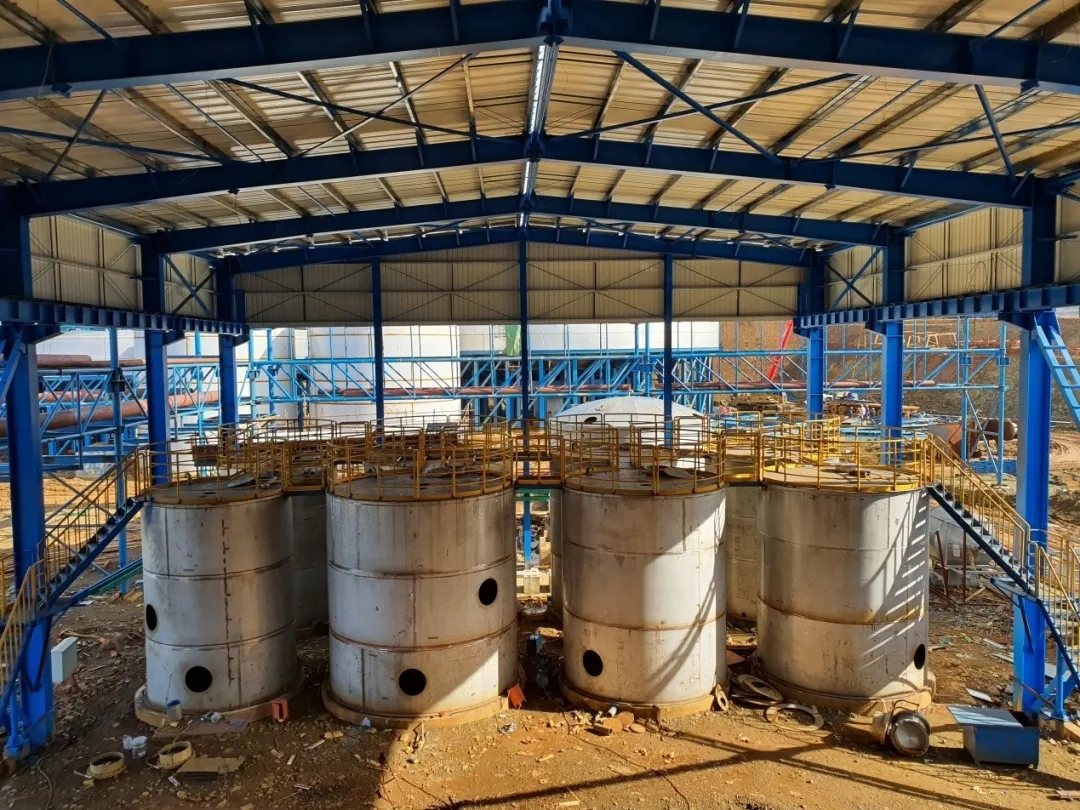

 205中和除铁铝

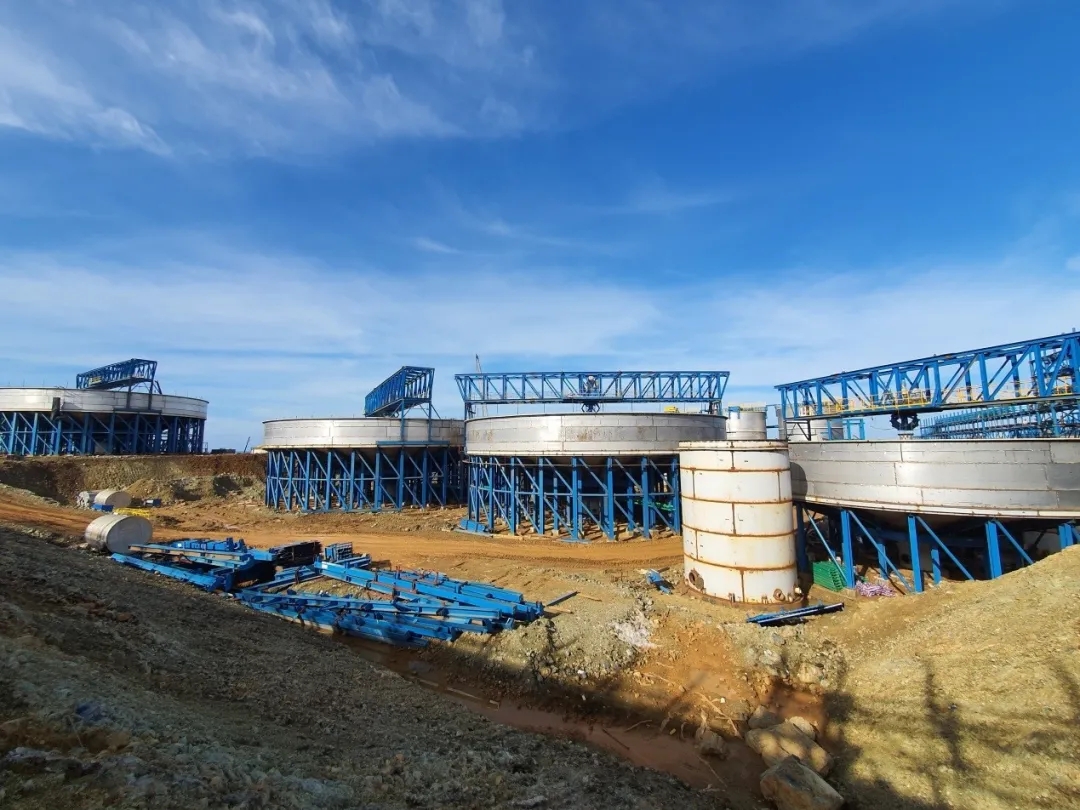

206除铁铝浓密分离


207氢氧化镍钴沉淀


213絮凝剂制备



      三标工程规模大,跨越时间长,历数桩桩件件进度,属实来之不易。项目投建一开始,车间内部岗位分工明确、目标清晰,有人专司图纸整理,有人负责材料跟进,有人肩挑现场记录,有人擅于表格梳理,有人长于图画绘制,有人统筹协调、上报工作,每个角落都是喧嚣忙碌之景。

      每每收获喜悦的时分,都有三标上下人员在其背后默默耕耘。

      车间班长成东核对图纸及现场施工,发现011子项桩基遗漏并及时上报车间领导,与金桥公司取得有效联系后,将二期新增桩基补打计划早早提上议程。218基础浇筑前,因为预埋螺栓供应滞后,施工戛然而止。车间主任王柱成协同施工单位技术员逍遥落实图纸,并联系机修车间主任黄辉完成了材料加工,弥补了施工掣肘。针对施工单位报送的周月计划,需要增进及修改的地方,车间主任王柱成也立即与宝冶项目部及时磋商,保证了计划的合理性。在时间节点之前,现场在岗人员成东、李海军、姚小伟、南洋针对项目计划严格核实,从根本上杜绝了双方人员的有关争议。针对繁多复杂的甲供材到场计划,在设备部、硫酸镍项目部、仓储部共同协同帮助下,车间员工刘少敬、陈旭、赵光明及时整理设备、管道、阀门、紧固件供货信息及现场堆放点,使得宝冶单位能够第一时间将材料倒运至现场。随着项目的工程进度态势喜好,现场图纸信息体系愈加庞大,车间员工王春东、张春湖及时拷贝图纸,对各子项、各专业分类严明整理,及时报备车间其他员工。每次查取图纸,信息量很快跃然纸上,都离不开他们对待工作一丝不苟的端正态度。

      为安全、高效建设三标工程,提升工人安全意识、人文素质、自觉能动性,车间领导力邀技术中坚人员深入基层,传教方案、技术知识,工程进展日新月异;为保质保量完成基础建设和设备安装工作,标段负责人协同监理、设备、工程部门赴现场齐抓共管;为充分培养入职员工,车间组织人员全面熟悉图纸,岗位定职定责、各显其能,勤交流、多沟通,及时发现问题、解决问题,营造了良好的人际氛围。

      车间人员配置的优化性、承包商合理的施工方案、生产制造商优秀的技术团队、工程部门机械调度的合理化,设备安装质量的严格考核,最终使三标大小槽罐、浓密机、水电气机组雁阵排开,同样这也是公司各部门上下团结协作,不断探讨、累结、摸索开创的局面。

      两栽光阴的现场实战,炙日烈火般的烘烤,风雨无情的历练,眼前的三标已形成坚决服从管理、勇于挑战环境、决心奉献自我、顽强拼搏奋斗的团队精神。坚信在后续工程的磨炼下它也会愈加成长,成为力勤投产运营发展的生力军。

      飒爽工装着我身,绝技丹心冶重器,将是三标全体岗位人员上下组化发展的共同向往。真切祝愿项目早日竣工,从设备、电气安装及时转型生产面,展力勤雄威。两国公司的精诚合作,快速的推动了镍钴湿法项目的进展,也在国家政策“一带一路”发展的道路上起到了积极示范带头作用。
